凯特公司助力中俄东线天然气管道(泰安至泰兴段)投产通气
发布日期:2022-12-23    来源: 凯特数智     分享到:



12月7日,国家管网集团中俄东线天然气管道工程泰安—泰兴段正式建成投产,标志着我国东部能源通道全面贯通。来自西伯利亚的清洁能源,从小兴安岭入境,经东北三省、京津冀、环渤海南下抵达上海,为我国东部地区能源保障和高质量发展注入强劲动力。其中,由凯特公司承建的中俄东线天然气管道泰安-临沂段SCADA系统工程首先顺利投用,全面助力本次投产,助推建设我国新一代智能管道样板工程。


中俄东线天然气管道泰安-临沂段起自泰安市岱岳区泰安联络压气站, 止于山东省临沭县/连云港市赣榆区交界,管道线路长度 289.2km,途经泰安市,济宁市,临沂市共 10 个县(市)区。管径 D1219mm,设计压力 10MPa。设置站场 2 座(泗水 分输清管站、临沂分输清管站),线路阀室 13 座,均为监控阀室。每个站场设置一套过程控制系统、一套安全仪表系统。此次投用的中俄东线泰安至临沂段管道,凯特公司承接泗水分输清管站、临沂分输清管站过程控制系统、安全仪表系统、15#至28#共13座阀室的HMI站控监视、山东运维中心和廊坊调度中心数据远传工作。两个站的站控系统接入多套第三方数据:流量计算机、色谱分析仪、低压配电、UPS、智能水表、恒电位仪、锅炉、变压器、发电机、加热器等多套系统,实现站控远程数据监视,极大方便用户。过程控制系统选用浙江中控公司的GCS-T521系列PLC,用于实现工艺站场的数据采集及设备控制等功能;安全仪表系统选用浙江中控公司的TCS-900系列安全控制系统,用于站场SIS系统的数据采集及控制;SCADA监控软件选用国家管网具有自主知识产权的PCS软件,为推动管道核心控制系统国产化成功应用做出贡献。

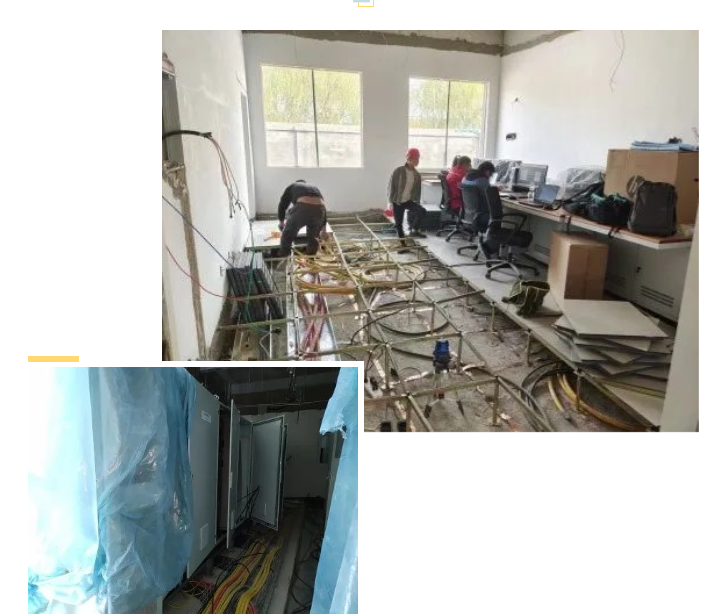

中俄东线凯特智控项目组为了积极配合项目工程进度,2022年10月18日在现场条件极为艰苦的情况下提前入场,指导施工方接线,临时搭建工作平台,开展现场调试工作。在刚入场时,现场路面没有硬化、一下雨全是泥巴,站控室内没有门窗、机柜间全是线缆、周边土建全部在同时施工,灰尘满天飞,我们最担心的是我们的设备受潮、进灰,为此我们找来塑料布进行遮盖,就是在这样的艰苦环境下每天早晨迎着晨曦出发,晚上伴着星星归来。在此期间疫情肆虐,施工现场时不时的会有人员因为密接被隔离,为了保证项目人员不被隔离,我们就近住在环境差的乡镇里,项目组人员没有半点怨言,而是迎难而上,克服困难,以专业的姿态为交上一份满意的答卷而努力着。项目组人员严格把控施工质量和工程安全。在现场佩戴口罩,穿好工作服、劳保鞋,标准化施工,做好与建设单位、施工单位、监理单位的交流沟通,统筹疫情防控,攻坚克难、拼搏奉献,确保了高质量、高水平完成自控建设任务。在短短一个月的时间内完成了站控系统(SCS)、安全仪表系统(SIS)等多套系统、单体设备、PCS上位机监视和站控联合调试以及国家调度中心的联合调试工作。

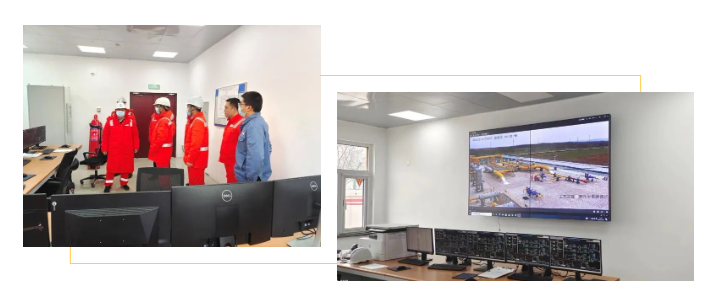

2022年11月25日泗水站、临沂站按照预期同时开展为期5天的SAT验收工作,在验收过程中积极配合项目部、济宁作业区、日照作业区的工作,圆满完成SAT。2022年12月1日至2022年12月20凯特项目组人员坚守站场,为项目保驾运行,凯特智控项目组人员以专业的技能和优质的服务为中俄东线的安全运行提供了保障,得到了项目部、作业区、山东运维中心的认可。凯特公司将以客户为中心,在技术、产品、提高服务水平等方面加大投入力度,继续致力于国家管网油气储运自动化建设,为推动管道核心控制系统国产化成功应用做出努力。
